Projekt: |
Runway-Grinding 2012 |
|---|---|
Ort: |
Flughafen Düsseldorf |
Auftraggeber: |
Flughafen Düsseldorf
|
|---|
Unsere Leistungen: |
Steuerung, Abwicklung |
|---|---|
Bausumme: |
ca. 500.000 € |
Bauzeit: |
1 Monat |
Bearbeitete Fläche: |
55.000 m² |
Ausführendes Unternehmen: |
![]() ![]() |
Possehl Spezialbau SAT Straßensanierung |
|---|
Im November und Dezember 2012 sollte die Griffigkeit der Start- und Landebahnen mit Hilfe des Grinding-Verfahrens verbessert werden. Die bestehende Betonfläche wird dabei mit einem „Cutter“ um ca. 3 mm abgetragen. Die Struktur der bearbeiteten Bahn ähnelt einem „Kamm“.
Unsere Aufgabe bestand u. a. darin, den hohen logistischen Aufwand (u.a. Koordinierung der Aus- und Einfahrten an den Sicherheitskontrollen) zu betreuen und die Arbeiten zu überwachen.

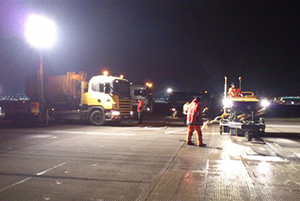

Für die Bearbeitung der Start- und Landebahnen stand an 3 Wochenenden jeweils ein Zeitraum von Freitag, 22:00 Uhr bis Montag, 05:30 Uhr zur Verfügung. Die Arbeiten wurden rund um die Uhr ausgeführt. Dementsprechend musste ausreichend Personal zur Verfügung stehen.
![]() |
![]() |
![]() |
Die gesamt Fläche musste innerhalb der schmalen Zeitfensters abgearbeitet werden. |

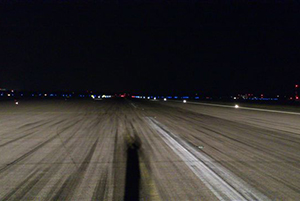

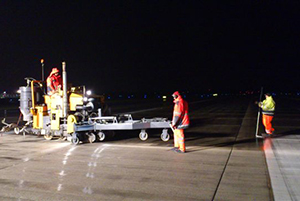

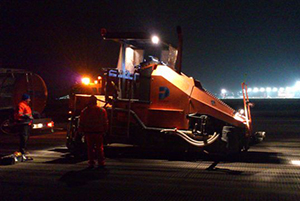

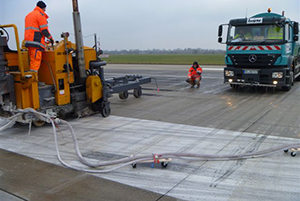

Bahn für Bahn „fressen“ sich die Schneidräder durch den Beton, Tag und Nacht.

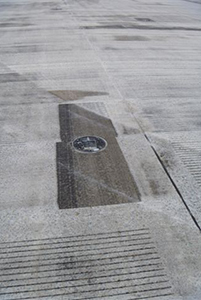

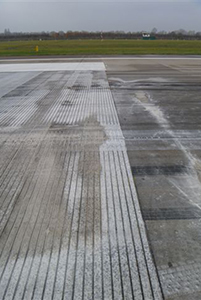

Die Nachfolgenden Fotos zeigen die Ergebnisse des Grindings.
![]() |
![]() |
![]() |
![]() |

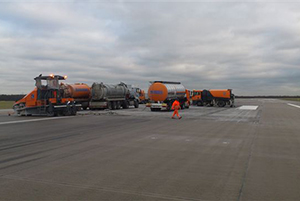

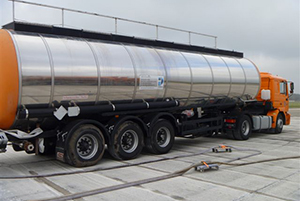

Die Versorgung mit Wasser sowie die Absaugung von Schneidschlämme in der Nacht und am Wochenende war der logistische Knackpunkt.
Zahlen und Fakten:
Anzahl der eingesetzten Fahzeuge pro Schicht |
ca. 25 KFZ |
benötigte Wassermenge |
550.000 Liter |
Fahrten von Lotsen & Einweisern für die Ver- und Entsorgung |
ca. 350 Stück |
Ausgestellte Tagesausweise/Personenkontrollen |
ca. 400 Stück |
Bearbeitete Fläche gesamt |
ca. 55.000 m² |
Kosten (ohne FDG-interne Kosten) |
ca. 500.000 € |
![]() |
![]() |
![]() |
![]() |
